4年核准21台!不同技术路线多点开花!

[作者:万斯得 ;  来源:万斯得;  时间:2022-04-28 10:06:42;  浏览量: 次 ]

从2019年至今,我国共核准新核电项目11个,合计21台机组(见图表)。按技术分,华龙一号项目6个,AP/CAP项目3个,国外技术项目2个,小堆项目1个;按项目归属企业分, 中核集团5个,中广核3个,国家电投2个,华能1个;按反应堆类型分,大型压水堆项目10个,模块化小型压水堆项目1个。

4年核准21台!不同技术路线多点开花!(图1)

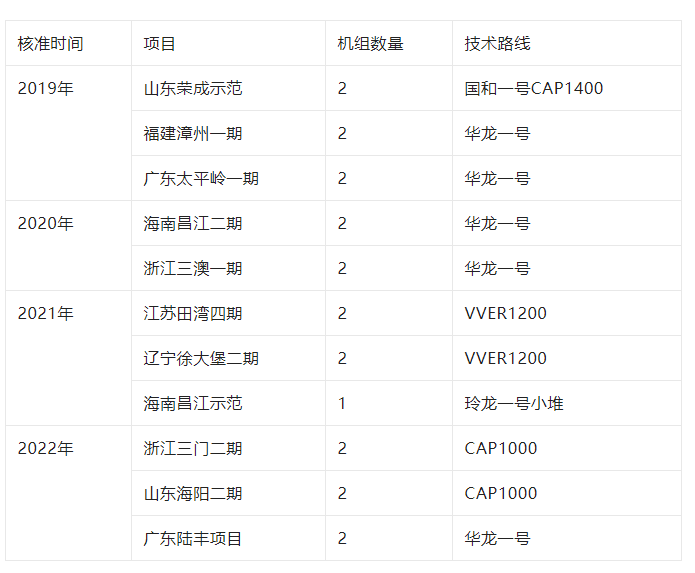

2019年至今核准的11个核电项目

 4年核准21台!不同技术路线多点开花!(图1)


不同技术路线项目多点开花

4月20日,国务院召开常务会议,核准纳入国家规划的浙江三门、山东海阳、广东陆丰核电项目。

这是中国自2019年以来连续第四年核准开工新的核电项目,一次核准6台机组,也是近年来最多。

从4年的数据上看,四家核电集团皆有新项目,但新项目的意义不尽相同。

除海南昌江的玲龙一号模块化小堆示范项目、田湾和徐大堡VVER1200项目、三门二期外,中核、中广核新核准项目均采用华龙一号技术。可以说,当前华龙一号技术本身及项目的竞争力处于持续提升状态。

对国家电投和华能而言,新核准项目则更具有里程碑意义。

国家电投在三代核电自主化依托项目(三门一期、海阳一期)建成投产后,稳步开启了AP/ACP系列三代堆型的示范建设和批量建设。此次核准的CAP1000技术,是AP1000技术在国内的首批批量化项目,对国家电投而言,其自主开发的国和一号示范工程还在建设过程中,国家电投计划在国和一号完成冷态功能试验之后推动后续的国和一号机组开发。在新的国和一号核准前,使用CAP1000技术机组的核准开工,将有助于维持国家电投的核电队伍,不断积累开发建设经验。

另外,从2019年开始加码核电布局的华能,在全力打磨国家科技重大专项高温气冷堆示范项目的同时,于2020年顺利拿下海南昌江二期项目,标志其正式进入三代压水堆领域。

随着今年6台机组获批,中国当前核电装机并网机组达到53台,装机容量5464万千瓦,在建核电机组20台,总量2133万千瓦。另有7台机组获得核准等待开工,按照流程,机组核准后需在生态环境部核安全局颁发建造许可证后方可开工。

综合来看,强调安全前提下审慎而稳定的推进核电建设,是当前核电面临的政策主基调。一年六台左右新机组核准开工,也比较符合业内预期。
