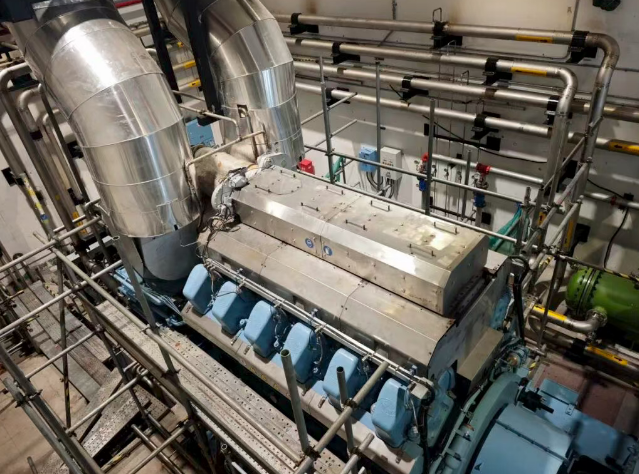

近日,随着124大修窗口最后一项试验顺利收官,浙江秦山核电一厂1号应急柴油发电机组(以下简称“1号EDG”)改造顺利完成。
1号EDG改造工作启动前,秦山核电项目部充分借鉴3号EDG改造的成功经验,将整体计划拆解为七大关键环节——设备基础结构改造、空压机间新设备安装、辅助设备安装、柴油发电机组引入及安装、管道管件与支吊架安装、设备单体调试和124大修窗口专项施工。自6月17日启动设备基础结构改造以来,秦山核电项目团队克服工期紧张、设备到货滞后、土建交叉作业等多重挑战,通过优化施工工序、统筹协调多方资源,全力保障改造工作高效推进。最终实现辅机系统各设备单体试验一次合格,柴油机各管线子系统验证一次通过,机组本体顺利引入并启动成功,各尾项高效消缺,124大修窗口内海水管道安装及相关试验圆满完成。(来源:中核五公司)
